Время — деньги: что влияет на срок ремонта квартиры?

Демонтажные работы

Подготовительный этап – это начало начал любого ремонта. Для того чтобы создать что-то новое, необходимо избавиться от старого. В данном случае следует очистить поверхности от старых отделочных материалов и подготовить стены, потолок и пол для монтажа новых. От того насколько качественно сделан демонтаж, во многом зависит результат работ.

Сроки демонтажа зависят от того, где проводятся работы. Если речь идет о вторичном жилье в панельном доме нового жилого фонда, то работы займут до 1 недели. Демонтаж во вторичном жилье в домах старого жилого фонда – до 2 недель. В новостройке демонтаж делается при необходимости и занимает 2-3 дня, в зависимости от перепланировки.

Объем подготовительных работ определяется в зависимости от исходного состояния квартиры. Обычно потолок очищается от краски, стены от обоев, а пол от ковролина или линолеума. Демонтируются плинтус, плитка, электрические точки, светильники и сантехника (смеситель, унитаз, раковина, полотенцесушитель). В зависимости от дизайн проекта ведутся и более серьезные работы. Такие, как демонтаж межкомнатных перегородок или устройство новых проемов в стенах.

Демонтаж – это первый шаг ремонтных работ и пока ваша квартира еще далека от идеала. Однако вам будет приятно узнать, что 1-й этап из 4-х уже завершен. Демонтаж – это еще и одна из самых «грязных» и одна из самых шумных частей ремонта

Поэтому при проведении работ важно строго следовать предписаниям закона о допустимом времени для осуществления демонтажа или прочих шумных строительных работах, а так же вывозе строительного мусора. Эти нормативные документы запрещают выбрасываться на мусорку для бытовых отходов строительный мусор, а предписывает вывозить его в специально отведенное место для строительного мусора

Влияет ли ремонт на стоимость квартиры при оценке?

Влияние ремонта на стоимость квартиры в оценочной деятельности учитывается с помощью введения соответствующих поправок на уровень отделки. Например, при оценке сравнительным подходом оцениваемый объект сравнивается с объектами аналогами по ряду характеристик: этаж, площадь, местоположение, материал стен дома, отделка и т.д. Совпадение объекта оценки и объекта аналога никогда не бывает стопроцентным: даже если две квартиры продаются в одном доме, они могут быть расположены на разных этажах, или их окна могут выходить на разные стороны света. Определять значения этих корректировок можно разными методами, некоторые из них могут быть спорными, но вводить эти поправки необходимо.

Корректировка на уровень отделки квартиры чаще всего проводится на основании информации о стоимости отделки помещений, предоставленной строительными компаниями. В зависимости от степени различия в уровне отделки помещений устанавливаются соответствующие корректировки.

Для определения корректировок виды отделки жилых помещений часто разделяют на следующие группы:

  • Отделка класса эконом – использованы самые простые материалы.
  • Стандартная отделка – не подразумевает замену коммуникаций, выполнена с применением обычных недорогих материалов.
  • Улучшенная отделка – предусматривает замену или улучшение коммуникаций и строительных конструкций, но материалы и технологии остаются недорогими.
  • Высококачественная отделка – ремонт выполнен с применением современных высококачественных технологий и материалов. Возможна перепланировка и дизайн помещения.
  • Эксклюзивная отделка – отделка с использованием дорогостоящих технологий и материалов, предполагает уникальный дизайн помещения с наличием эксклюзивных элементов.

Группы отделок могут быть другими, это зависит от состояния конкретного рынка недвижимости. Например, может оказаться достаточно разделения на простую и улучшенную отделку. В любом случае, влияние ремонта на стоимость квартиры учитывается.

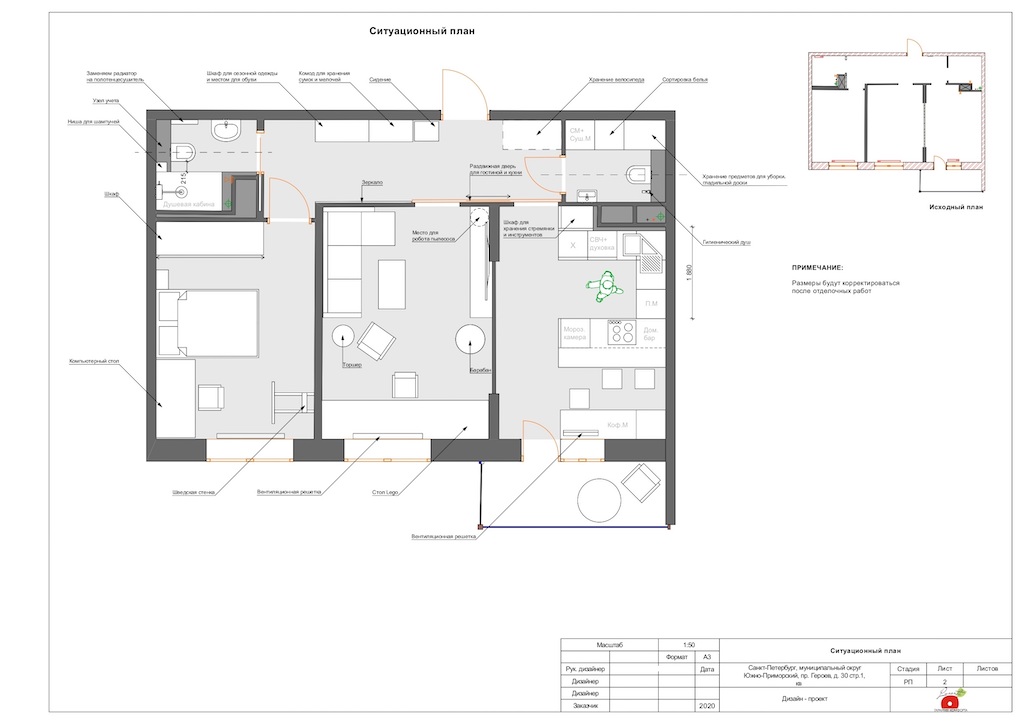

Диаграмма Ганта или как оптимизировать время ремонта?

Если Ваша квартира не 72 м2 или не двухкомнатная, а Вы точно хотите знать, сколько будет длиться ремонт у Вас, или сколько он будет стоить, то наши специалисты готовы оказать всестороннюю информационную поддержку. Вопреки убеждению, что ремонт нельзя закончить, а можно только приостановить, мы всегда устанавливаем для работ оптимальные и реальные сроки. Оптимизировать время ремонта можно и нужно. На каждый объект, при заключении договора мы составляем диаграмму Ганта. Этот календарный план-график работ является необходимым документом при реализации любого проекта. Благодаря этой диаграмме можно не только отслеживать сроки проведения работ на каждом этапе, но и максимально оптимизировать время, которое будет потрачено на ремонт. И исходя из этого графика работ, мы с Вами видим, что ремонт нашей тестовой квартиры займет 92 дня.

Выбор строительного материала

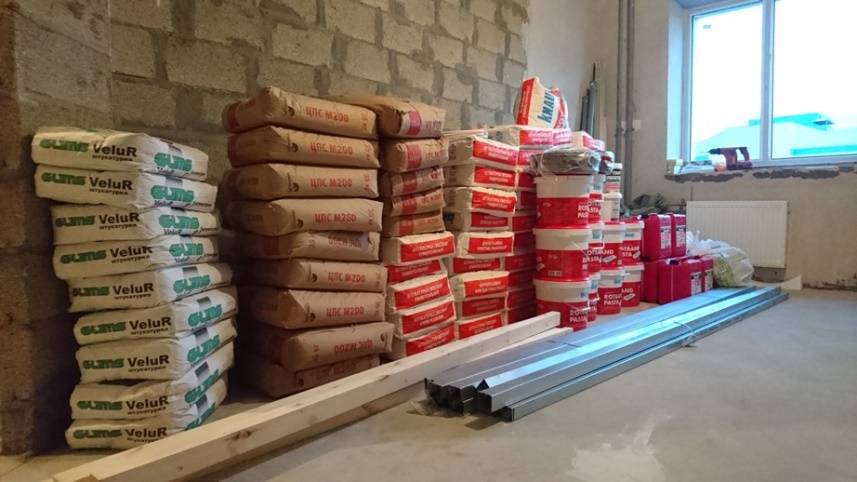

Материал как для черновой, так и для чистовой отделки рекомендуется выбрать и купить до наступления ремонта. Сразу весь в квартиру его лучше не ввозить, чтобы он не мешал во время работы. Идеальный вариант – постепенный подвоз материала:

  • сначала для черновой по мере продвижения работ;
  • затем для чистовой отделки.

Потребуйте от подрядчика график выполнения ремонта, чтобы согласовать с ним сроки поставки материала.

Важно обеспечить ремонтную бригаду отделочным материалом, чтобы не было простоя в работе. Сбой в графике создаст дополнительные проблемы: одна задержка повлечет другую. В итоге ремонт квартиры не закончится в намеченный срок

В итоге ремонт квартиры не закончится в намеченный срок.

Делать ли ремонт перед продажей квартиры?

Собственник точно знает, сколько он потратил на ремонт, особенно если это предпродажный ремонт квартиры. Даже если ремонт был произведен несколько лет назад (это обычно касается существенных улучшений), то собственники все равно увеличивают цену квартиры на стоимость ремонта.

Риелторы утверждают, что при продаже квартиры невозможно полностью окупить произведенный ремонт, так как при продаже влияние ремонта на стоимость квартиры не значительно. Профессиональным мнением поделилась Екатерина Багрова, риэлтор АН «Новосел»:

Екатерина Багрова объяснила, что делать собственникам, у которых квартира не в самом свежем состоянии:

Потенциальные покупатели могут по-разному оценивать наличие хорошего ремонта в квартире.

От чего зависят сроки ремонта?

Уже на этапе предварительного планирования, перед началом ремонта можно спрогнозировать, сколько времени займет Ваш ремонт. Для этого нужно определить основные факторы, которые напрямую влияют на сроки ремонта. Список этих факторов представлен ниже:

  • Площадь квартиры. Как бы это не банально звучало, но чем больше метраж, тем дольше будет идти ремонт;
  • Вид ремонта (капитальный, косметический и пр.) и сложности работ. По трудоемкости и временным затратам ремонт можно поделить на виды: комфорт, стандарт, бизнес-класс и премиум. Соответственно, чем выше класс ремонта, тем более сложные материалы и виды отделки будут использоваться при проведении работ. Выполнение трудоемких работ, отделка более сложными материалами соответственно требует больше времени и наоборот.
  • От состава бригады, которая выполняет работы, и оптимизации самих работ. Если в бригаду входят узкие специалисты (электрик, штукатур, маляр), то по сравнению с мастерами-универсалами, они будут выполнять одну и ту же работу быстрее на 30%. Так же сроки сокращаются, если некоторые работы выполняются параллельно, для этого так же необходимы мастера с разными специальностями. При таком подходе важна грамотная организация процесса и четкое планирование.
  • От наличия дизайн проекта. Грамотно составленный дизайн проект – это половина успеха, поскольку позволяет оптимально распланировать работы, избежать простоев и прочих накладок.
  • Исходное состояние жилья – для примера комплексный ремонт в новостройке реализовать быстрее и проще, так как часть работ исключаются.

Далее мы предлагаем перейти к конкретным цифрам и на примере ремонта в двухкомнатной квартире, площадью 72 м2, познакомить Вас со сроками ремонта.

Сроки ремонта квартиры в новостройке

Проще всего привести в порядок квартиру в новостройке с черновой отделкой. Конечно, в некоторых случаях возникает необходимость скорректировать вариант отделки от застройщика из-за низкого качества работ, возвести гипсокартонные конструкции, чтобы комфортно организовать пространство, однако нужно признать, что отсутствие необходимости демонтажа старых покрытий значительно ускоряет весь процесс.

Так сколько же времени займет ремонт квартиры в новостройке? Согласно оценкам специалистов, владельцам студий площадью не более 26 квадратных метров не следует рассчитывать на завершение ремонта ранее, чем через месяц после его начала. Однушку в 36 квадратов реально отремонтировать за полтора месяца, а вот срок ремонта двухкомнатной квартиры составит от 40 до 60 дней при площади не более 60 квадратных метров. Примерно в такие же сроки уложатся собственники трехкомнатных квартир.

Уровень шума

Время, разрешенное для проведения ремонта в квартире, имеет свою аргументацию – это уровень шума. Но мало знать только цифры, необходимо хотя бы примерно представлять, как определенная цифра соответствует шумовому уровню:

  1. Спокойное общение нескольких людей – около тридцати децибелов.
  2. Уровень шума пылесоса – семьдесят децибелов.
  3. Плач ребенка доходит до восьмидесяти децибелов.
  4. Автомобильная сигнализация на улице приравнивается к ста децибелам.
  5. Работающий перфоратор, дрель, циркулярная пила – выше ста децибелов.

Мы уже разобрались, какое разрешенное время для ремонта в квартире по закону не повлечет никаких последствий. Но что является нарушением закона? Все нижеперечисленные действия в ночное время нарушают закон:

  1. Телевизор, работающий на высокой громкости.
  2. Работающий музыкальный центр.
  3. Стиральная машина в режиме работы.
  4. Пылесос.
  5. Собачий лай.
  6. Детский плач.
  7. Перемещение мебели.
  8. Топот.
  9. Работа миксера, электромясорубки, кухонного комбайна.
  10. Музицирование.
  11. Занятие спортом, прыжки.
  12. Работа дрелью.
  13. Пение.
  14. Крики и разговоры на повышенных тонах.
  15. Танцы.
  16. Запускание фейерверков.

Исключение

Из каждого правила есть исключения, из закона тоже. Так, разрешается проводить в любое время жизненно важные работы. К ним можно отнести поисковые операции, аварийные и спасательные работы, устранение последствий чрезвычайных происшествий. Примером будет служить утечка газа в многоквартирном доме или порыв труб. В таких ситуациях важнее устранить проблему, чем соблюдать закон о тишине.

В праздники шуметь нельзя, поэтому нужно соблюдать режим выходного дня. Лишь на Новый год, то есть с тридцать первого декабря на первое января, разрешено превышать уровень шума как во дворах домов, так и в квартирах.

План ремонта квартиры. Основные этапы ремонта квартиры вторички

Допустим, вы решили положиться только на свои силы и обойтись без помощи дизайнера. Хорошо, но о некоторых распространенных ошибках стоит узнать заранее.

Промах, который допускают практически все хозяева квартир, решившие делать ремонт самостоятельно, – неправильная закупка строительных материалов. Сказывается отсутствие опыта и навыков расчета, поэтому выравнивающих смесей, шпаклевки и краски приобретается либо неоправданно много, либо недостаточно. И то, и другое удорожает ремонт и приводит к задержкам исполнения работ.

Разберем подробные этапы ремонта квартиры, приобретенной на вторичном рынке:

Этап № 1. Подготовка помещения к ремонту

Самый первый шаг – удаление всего ненужного, подготовка помещения к работам. Сюда входит:

  • удаление обоев, расчистка стен от старой краски;
  • демонтаж штукатурного покрытия;
  • демонтаж старых розеток, выключателей и электрокабелей;
  • демонтаж межкомнатных дверей
  • демонтаж напольных покрытий;
  • демонтаж не несущих стен и перегородок, которые не требуются в новом проекте;

Этап № 2. Прокладка новых коммуникаций

До начала отделочных работ необходимо провести операции по замене электропроводки, труб водоснабжения, вентиляции, окон, то есть сделать все то, что может повредить новые покрытия.

Электрическая разводка в домах, построенных несколько десятилетий назад, однозначно подлежит замене. Она просто не рассчитана на нагрузки, которые ей приходится испытывать сегодня, когда количество бытовых приборов в квартире резко возросло. Это в первую очередь вопросы безопасности и заботы о дорогостоящей технике. Так, к оборудованию, потребляющему много энергии (стиральной машине или духовом шкафу) стоит проложить отдельные линии проводки и не забыть о заземлении.

Этап № 3. Установка перегородок (если требуется)

Даже не прибегая к помощи дизайнера, можно решить, какие перегородки в квартире стоит перенести на новое место, чтобы жильцам было удобнее. Не секрет, что квартиры на вторичном рынке обычно не отличаются особыми изысками в планировке. В советское время имело значение количество комнат, при этом кухне отводилась мизерная площадь. На этом этапе ремонта в квартире своими руками вы можете объединить помещения, перенести дверные проемы, сделать совмещенный санузел, в общем, «перекроить» пространство для большего комфорта, исходя из потребностей своей семьи.

Современные строительные материалы позволяют возводить новые стены быстро и с минимальными затратами. Как правило, для этого используются пеноблоки, гипсокартон или кирпичи. Звукоизоляционная штукатурка поможет снизить уровень шума. Конечно, на этом этапе консультация с профессионалами тоже не будет лишней, поскольку есть много нюансов, которые не видны на первый взгляд, но могут проявиться по окончании ремонта.

Этап № 4. Проведение штукатурных работ

Самостоятельные штукатурные работы сегодня выполнять гораздо проще хотя бы потому, что в продаже есть готовые цементно-песчаные смеси (ЦПС) и гипсовые составы. Это значит, что пропорции песка и цемента знать необязательно, достаточно точно соблюдать инструкцию по разведению смеси водой. Процесс требует от исполнителя определенных навыков, и если это ваш первый опыт, надо быть готовым к тому, что результат может разочаровать. Поэтому разумнее все-таки обратиться за помощью к профессионалам.

Время необходимое на замену полов

Заливка стяжки пола в двухкомнатной квартире обычно занимает не более 5 дней. Стандартная схема работы такова: 1 день – подъём материалов, покрытие пола гидроизоляцией и установка маяков; 2 и 3 день – заливка стяжки; 4 день – перетирка стяжки. Если поверх черновой заливается выравнивающая стяжка, то это делается в течение четвёртого и пятого дней. Можно для основной стяжки использовать не бетонную, а самовыравнивающуюся гипсовую смесь. Она заливается без маяков всего за два дня. Но стоимость материалов в этом случае будет выше в 2-3 раза.

Бригадир Сергей Крупец замечает, что стяжку толщиной от 5-6 см, перед монтажом финишного покрытия следует просушивать около 20 дней. Впрочем, руководитель ТОК «Трудовик» Павел Ведерников напоминает, что срок полного высыхания стяжки часто невозможно предсказать.

Особенности летнего ремонта

Многие предпочитают заниматься благоустройством собственных жилищ в летние месяцы потому, что наступает пора отпусков. Этот момент актуален, в первую очередь, для тех, кто проводит работы (или хотя бы их часть) собственными силами. Если предполагается ремонт балконного или какого-то еще неотапливаемого помещения, то его делают именно летом. То же самое касается наружных строительных и отделочных работ.

При ремонте жилья практически всегда приходится затрагивать отопление: менять радиаторы или запорную арматуру, обновлять или переносить батареи. Эти работы лучше проводить до начала отопительного сезона. Согласовать с соседями по подъезду и управляющей компанией отключение тепла зимой проблематично. Кроме того, незапланированный перерыв в циркуляции горячей воды может спровоцировать появление засоров, воздушных пробок и прочие неприятные моменты.

Еще одна типично “летняя” задача – замена окон. При установке новых рам и стеклопакетов проемы нередко на несколько часов остаются полностью открытыми. При температуре ниже нуля делать этого, естественно, не стоит. Такие перепады навредят не только комнатным растениям, но и могут быть опасны для мебели и отделочных материалов.

В теплое время года также традиционно устанавливаются кондиционеры. В летнюю жару легче всего настроить и проверить правильность работы климатического оборудования.

Проводить ремонт летом проще и с чисто хозяйственной точки зрения. Речь идет не только о продолжительном световом дне (некоторые работы лучше выполнять при естественном освещении), но и об удобстве хранения и перевозки отдельных видов строительных материалов. Например, запас грунтовки или краски на водной основе будет проще хранить в гараже или на балконе без риска их замерзания.

Виды работ

Каждой работе соответствует определенный срок ее выполнения. Например, стяжке потребуется около 25-35 суток, чтобы высохнуть. Через несколько дней после заливки, можно начинать работать со стенами, но сделать пол не получится, пока стяжка полностью не высохнет. Поэтому на черновой этап ремонта, включающего стяжку, придется заложить около двух месяцев.

Если предстоит отремонтировать старую квартиру, времени уйдет больше. Могут добавиться дополнительные демонтажные работы. Как правило, в таких квартирах много подводных камней. Например, если дом построен в 30-е годы прошлого века, в нем наверняка лежат деревянные перекрытия. Чтобы оценить состояние лаг, нужно будет снять пол.

Когда ремонт предполагает перепланировку, необходимо предусмотреть время на разработку проектной документации и ее согласование. Это тоже работа, и порой длительная. Ее невозможно делать параллельно ремонту. В случае, если перепланировку не утвердят, а работы уже сделаны, придется все менять. Это — расход времени и денег.

Выбор материала

Материал для черновой и чистовой отделки нужно выбрать и закупить до начала ремонта. В то же время, свозить весь материал в квартиру не следует. Это помешает работам. В идеале необходимо рассчитать поставки таким образом, чтобы материалы для чистовой отделки пришли к концу черновых работ. Требуйте от своего подрядчика графики производства работ и поставки чистового материала.

Если вы решили заказать плитку из-за границы, детально разберите все возможные препятствия, которые могут возникнуть на ее пути в вашу квартиру. Мелочей здесь нет, стоит даже поинтересоваться национальными особенностями страны, из которой вы планируете заказать материал. Например, август в Италии — месяц отпусков. Это может отразиться на сроках поставки.

Важно, чтобы ремонтная бригада не простаивала в ожидании отделочного материала. Нарушение графика чистовых работ повлечет за собой снежный ком проблем — одна задержка потянет за собой другую, в результате ремонт затянется на неопределенный срок

Сроки ремонта в квартире по закону. Когда можно делать ремонт в многоквартирном доме

Ремонтные работы в многоквартирном доме — это неизбежность. Если дом новый, то бесконечный ремонт будет продолжаться до тех пор, пока все соседи не начнут жить в своих квартирах, а это очень-очень долго.

Если жилье вторичное, то строительные работы также будут постоянно сопровождать вас: кто-то продает и покупает квартиры, новые жильцы все меняют, а старые — освежают ремонт. С этой ситуацией нужно просто смириться.

Вот с чем примиряться не стоит, так это с шумом в неположенное время. В каждом регионе есть законы, регулирующие ремонтные работы в жилых домах.

Объединяет региональные акты федеральный закон № 52-ФЗ. В данном законе нет строгой отсылки на допустимый для строительных работ временной порог, но этот норматив устанавливает запрет на любой шум, нарушающий благополучие граждан (52-ФЗ от 30.03.1999).

Помимо закона о ремонте в многоквартирных домах, ограничения устанавливают санитарные нормы (СН 2.2.4/2.1.8.562-96). Нормативы, утвержденные Госкомсанэпиднадзором, определяют допустимый и предельно допустимый уровень шума, уровень звука и его максимальное значение. Как все это применяется на практике?

Для сравнения, звук дрели во время ремонта достигает 90 дБ, у перфоратора более мощное звучание — 110 дБ и выше. Для человека такие звуки ремонтных работ являются серьезным раздражителем — шумовое воздействие в течение пятнадцати минут и более может привести не только к физическим, но и к психическим расстройствам.

Именно поэтому и возникла необходимость закона. И хотя законодатели утвердили единый нормативный акт федерального значения, разработку конкретных ограничений отдали на откуп местным властям — в каждом регионе есть свои законы о проведении ремонта в жилых домах.

И это вполне логично. В каждом субъекте есть свои правовые особенности и санитарные нормы. Поэтому локальным распорядителям гораздо проще утвердить единый закон о строительстве, реконструкции и их влиянии на благополучие населения.

При этом нормативы практически в каждом регионе аналогичны. Если свести все постановления в единое положение, то можно выявить следующие ограничения по ремонтным работам:

  1. Жильем нужно пользоваться так, чтобы не доставлять дискомфорта другим гражданам — соседям (ст. 17 ЖК РФ).
  2. Уровень звука не может превышать 40 Дб.
  3. Строительные работы не могут выполняться более шести часов без перерыва. Получается, по закону, нужно прерываться минимум на один час после шести часов непрерывного строительного шума.
  4. В будние дни строители должны вести работы с 9 утра и до 7 вечера (19.00). По законам некоторых регионов разрешается ремонтировать квартиры до 10 вечера (22.00).
  5. В ночное время (с 23.00 до 7.00) запрещены любые строительные и уборочные работы. Это значит, что нельзя использовать любую технику и оборудование, проводить реконструкцию, привозить материалы, вывозить мусор и отходы, собирать мебель в указанный период времени.
  6. В выходные и праздничные дни запрещены все виды работ, сопровождаемые повышенным шумом. Исключение — если выходной день является рабочим по закону (переносы праздников).
  7. В некоторых регионах закон о тишине предусматривает «тихий час». Строительство приостанавливается с 12.00 до 14.00 или же с 13.00 до 15.00. Это правило действует в течение всей недели — шуметь в «тихий час» нельзя ни в будни, ни в выходные.

Как посчитать сроки ремонта?

Для этого следует составить смету работ и отвести на каждый пункт определенное количество времени. В нее должны входить подготовительные и черновые работы, а также следует учесть дополнительно время на финишную отделку. План должно выглядеть примерно так:

  • создание дизайн проекта квартиры – 1 день;
  • оформление документов на перепланировку жилья (если необходимо) – 2 недели;
  • проведение новой электропроводки – 2 дня;
  • смена труд водоснабжения и канализации – 3 дня;
  • замена радиаторов и змеевика – 2 дня;
  • кладка кафеля в ванной комнате и санузле – 1-2 недели;
  • демонтаж и монтаж ванной, унитаза и раковины – 3 дня;
  • кладка фартука в кухне – 1 день;
  • замена окон и дверей — неделя;
  • создание откосов для окон – 3 дня;
  • утепление и обшивка балкона или лоджии – 2 недели;
  • выравнивание потолка и стен – 2 недели;
  • черновая стяжка пола — 1 неделя;
  • настил нового напольного покрытия – 1 день;
  • создание потолка (время зависит от выбранного материала) – 1-3 дня;
  • финишная отделка стен – 1-5 дней.

Примерно так должен выглядеть план работ с указанными сроками и расценками. Эту смету должен предоставить бригадир заказчику.

2. Тип ремонта

Ремонт квартиры может быть капитальным или косметическим и этот фактор серьезно повлияет на итог сметы. Потребность в том или ином типе ремонта зависит от степени изношенности квартиры. Косметический ремонт можно проводить раз в несколько лет:

  • обновить краску и побелку;
  • переклеить обои;
  • заменить плинтусы и, возможно, наличники на межкомнатных дверях;
  • повесить новые решётки на радиаторы.

Всё это требует сравнительно небольшого количества времени и денег. И снова часть работ по ремонту можно выполнить своими руками, сэкономив на услугах ремонтной бригады.

С капитальным ремонтом гораздо сложнее. Он потребуется после многих лет активной эксплуатации квартиры или несчастного случая вроде пожара, наводнения и так далее. Это практически полная перестройка жилой площади с заменой:

  • внутренней электросети и системы водоснабжения;
  • сантехнических приборов;
  • межкомнатных дверей;
  • полов;
  • элементов черновой отделки;
  • чистовой отделки в полном объёме;
  • возможной перепланировкой.

Капитальный ремонт потребует больших вложений финансовых средств как на покупку строительных материалов, так и на оплату труда исполнителей. Дополнительно придется оплатить составление дизайн-проекта и планов электро-, водоснабжения.
